厦门捷运3号线工程起于本岛厦门火车站,终至大嶝翔安国际机场,线路全长36.73Km,其中地下段29.15km,高架段6.92km,敞口段0.66km,车辆採用B型车6辆编组,4动2拖,最高运行速度80km/h。

捷运3号线全线26个车站已开工19个,5个区间展开围护和主体结构施工。线路全长36.72公里,全线设车站26座,平均站间距1.446公里,于岛内设五缘湾停车场,于翔安区设蔡厝车辆段。

厦门捷运3号线,2015年年底开工(翔安跨海段),计画2020年底与厦门捷运4号线一起开通试运营,施工总工期 57 月(环评公示)。

2018年8月20日7点18分,伴随最后一块刀盘被一分为二,埋深达海平面下60米、国内最深过海捷运隧道——厦门捷运3号线过海段海底洞内盾构机第一次弃壳解体拆除顺利完成,创造了30天完成“洞内盾构机弃壳解体”奇蹟。

基本介绍

  • 中文名:厦门捷运3号线
  • 外文名:Xiamen Metro Line 3
  • 其他名称:厦门轨道交通3号线
  • 所属国家:中国
  • 所属城市:厦门市
  • 开工时间:2015年12月28日
  • 总    长:36.72km
  • 设定车站:26座(加三期车站30座)
  • 开通时间:预计2020年底
  • 运营时间:建设中
  • 车辆类型:B型车6辆编组
  • 正线数目:双线
  • 最高行驶速度:80km/h
  • 标誌色:云天青(青色或天蓝色)
  • 铺设方式:地下+高架(23座地下站+3座高架站)

捷运概述

厦门捷运三号线(厦门岛——翔安——厦门新机场):为厦门岛到翔安的放射骨架线,构建厦门岛与翔安快速跨海连线通道,并服务于厦门新机场。
厦门捷运三号线线路全长36.72公里,设站26座。3号线一期厦门火车站—五缘湾站调整后线路起点由厦大老校区调整至厦门火车站,线路长度由原建设规划的18.6km调整为15.3km,车站数量由16座减至13座,平均站间距1080m,敷设方式维持全地下。调整后五缘湾停车场微调位置至枋湖北二路以南,云顶北路以西,沿云顶北路布设,用地现状为各种工贸公司,设计为地下停车场,占地面积7公顷。
厦门捷运3号线
厦门捷运三号线二期五缘湾站—翔安机场站线路长22.56km,于翔安东路部分高架敷设,高架段长度约5.76km,其余为地下线,共设车站13座,其中高架车站3座,平均站间距1538m。蔡厝车辆段位于蔡厝综合维修基地内,选址在翔安东路与窗东路交叉口东南侧地块内,现状为村庄、农田、绿地以及水塘。蔡厝综合维修基地总占地面积约81.2公顷。
厦门捷运三号线为西南-东北向骨架线,构建了本岛与翔安片区快速跨海连线通道,同时,该线也提供了连结漳州轨道交通的可能。线路自厦门火车站站至林前站,长约22.4公里,设站17座,平均站间距1.5公里,投资123.6亿元,线路中部设定新店车辆段,线路北端设定洪溪停车场。

建设线路

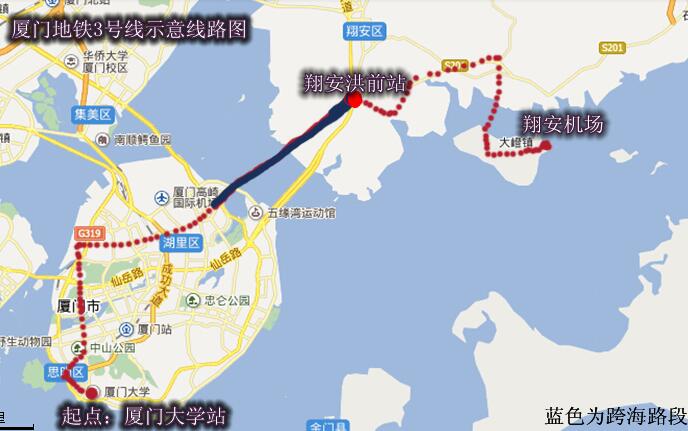

厦门捷运三号线起于本岛厦门火车站,沿湖滨东路向北,穿仙岳山后沿湖里大道、火炬路、枋湖北二路向东,跨海后沿钟宅路、石厝路向东敷设,经由翔安东路向东南上大嶝岛后,止于翔安机场,长36.72km
3号线一期(厦门火车站—五缘湾站)调整后线路起点由厦大老校区调至厦门火车站,线路长度由原建设规划18.6km调整为15.3km,车站数量由16座减至13座,平均站间距1080m,敷设方式维持全地下。
新增的3号线二期(五缘湾站—翔安机场站)线路长22.56km,于翔安东路部分高架敷设,高架段长度约5.76km,其余为地下线,共设车站13座,其中高架车站3座,平均站间距1538m。

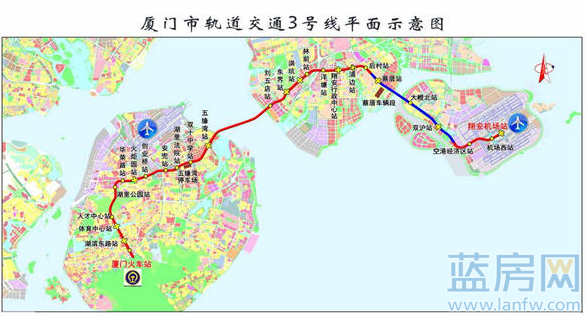

  3号线一二期全程设站26座(含预留车站1座),分别为:厦门火车站、湖滨东路站、体育中心站、人才中心站、湖里公园站、华荣路站、火炬园站、创业桥站、安兜站、湖里法院站、双十中学站、五缘湾站、刘五店站、东界站、洪坑站、林前站、洋塘站、翔安行政中心站、浦边站、后村站、蔡厝站、大嶝北站、双沪站、空港经济区站、机场西站、翔安机场站。

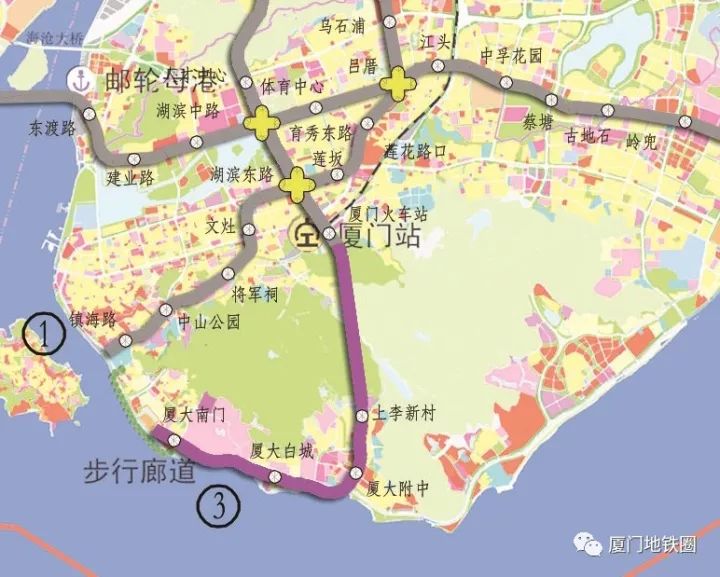

2017年11月,厦门捷运3号线新增三期工程。3号线南延伸方案由厦门火车站向南延伸,穿过万石山,沿龙虎山路,后转至环岛南路、大学路向西敷设,止于大学路附近。线路长度约7.8公里,採用全部地下敷设方式,设车站4座(上李新村、厦大附中、厦大白城、厦大南门),平均站间距1919米,沿线不设车辆场段。
注:3号线三期为“厦门城市轨道交通第二期规划调整”的一部分
厦门捷运3号线三期厦门捷运3号线三期

建设历程

·2018年6月18日位于厦门捷运3号线翔安行政中心站-浦边站区间右线盾构机顺利始发,捷运3号线建设已步入全面提速阶段。
·2018年7月13日--厦门捷运3号线埋深达海平面下60米、国内最深过海捷运隧道,过海段泥水盾构右线掘进完成,顺利穿越东海。
2018年11月26日,由中铁十八局集团一公司施工的厦门捷运3号线林前站主体封顶,这也是3号线3标段首个主体封顶的地下车站,厦门市轨道交通集团有限公司向中铁十八局集团公司发来贺电。
