加筋土挡土墙

加筋土挡土墙

加筋土挡土墙

加筋土挡土墙(reinforced earth retaining wall)指的是由填土、拉带和镶面砌块组成的加筋土承受土体侧压力的挡土墙。

加筋土挡土墙是在土中加入拉筋,利用拉筋与土之间的摩擦作用,改善土体的变形条件和提高土体的工程特性,从而达到稳定土体的目的。加筋土挡土墙由填料、在填料中布置的拉筋以及墙面板三部分组成。一般套用于地形较为平坦且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。

基本介绍

  • 中文名:加筋挡土墙
  • 外文名:reinforced earth retaining wall
  • 原理:拉筋与土之间的摩擦作用
  • 目的:稳定土体
  • 领域:工程技术
  • 学科:土木工程

简介

加筋土挡土墙一般由墙面板、填土、填土中布置的拉筋、基础、排水设施和沉降伸缩缝等几部分构成。
加筋土挡土墙施工简便、快速,并且节省劳力和缩短工期,一般包括下列工序:基槽(坑)开挖、地基处理、排水设施、基础浇(砌)筑、构件预製与安装、筋带铺设、填料填筑与压实、墙顶封闭等,其中现场墙面板拼装、筋带铺设、填料填筑与压实等工序是交叉进行的。

加筋土

加筋土是柔性结构物,能够适应地基轻微的变形,填土引起的地基变形对加筋土挡土墙的稳定性影响比对其他结构物小,地基的处理也较简便;它是一种很好的抗震结构物;节约占地,造型美观;造价比较低,具有良好的经济效益。

施工要求

1 加筋土挡土墙基坑开挖时,应做好基坑及地面排水,确保施工範围内无积水。严禁积水浸泡基底。

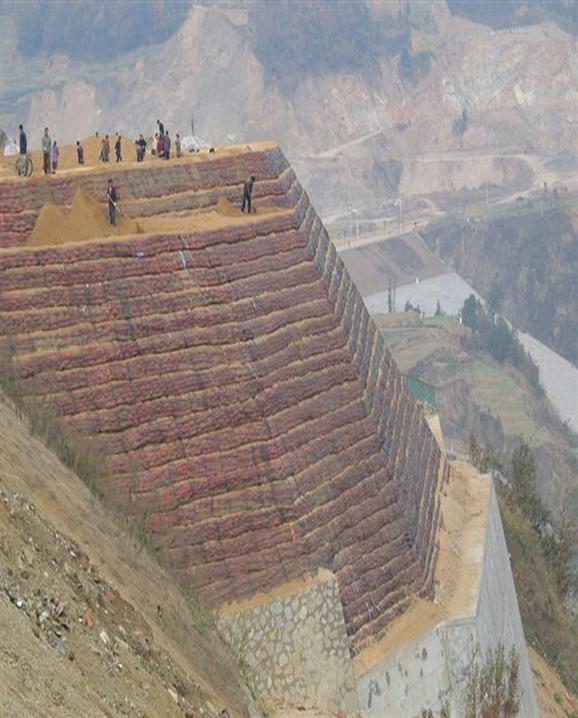

加筋土挡土墙加筋土挡土墙
2 墙面板在运输、吊装及存放过程中应有可靠的防止面板断裂、保护企口不受损坏的措施。
3 墙面板安装时,应按不同填料和拉筋预设仰斜坡,板面应适当后倾,确保填土后墙面板垂直度符合设计要求,不得前倾。
4 拉筋进场后应妥善保管,尤其是複合土工带、土工格栅、编织土工袋等土工合成材料,严禁暴晒。施工过程中,应随铺设随填筑,儘量减少拉筋在阳光下直接暴晒的时间。
5 帽石分段应与墙身一致。
6 组合式墙面板钢筋骨架形式、钢筋连线方式应符合《高速铁路混凝土与砌体工程施工质量验收标準》的有关规定。墙面板预埋拉筋连线件形式、与钢筋连线方式、外露宽度应符合设计要求。
7 包裹式加筋挡土墙整体式护墙钢筋骨架形式、钢筋连线方式以及与包裹墙体锚桿连线方式应按《高速铁路混凝土与砌体工程施工质量验收标準》的有关规定检验。
8 包裹式加筋挡土墙整体护墙、组合式墙面板、帽石的混凝土强度等级应符合设计要求。
9 墙后反滤层袋装砂卵砾石层、透水土工布、反滤层最低处隔水层的设定位置、构造尺寸及厚度应符合设计要求。
10 拉筋应铺设在平整压实的填料上。严禁施工机械在未覆盖填料的筋材上行走。
11 金属拉筋及拉筋与组合式墙面板、锚桿与护墙预埋钢筋的连线应符合设计要求,并应按设计要求做好防鏽、防腐蚀处理。
12 加筋土体内的泄水管孔径、埋设位置、管身小孔型式应符合设计要求,其向外排水坡不应小于4%,管身和进水口套用透水土工布包裹,并应与护墙身泄水孔连同,确保排水通畅。
13 加筋土挡土墙墙后的填料类别、质量应符合设计要求,土工合成材料作为拉筋的墙后填料不应採用中、强膨胀土和块石类土,不宜採用弱膨胀土,应採用砂土(粉砂、黏砂除外)、砾石土、碎石土,也可选用细粒土。
14 填料应分层填筑、碾压,填料的碾压顺序应从筋带中部压向筋带尾部,再由中部压向面板,全面静压后再振动碾压。填料未压实前碾压机械不应作90转向操作。压实机械与面板距离不应小于2m,在此範围内应採用小型夯实机械或人工夯实。严禁羊足碾碾压。
15 帽石混凝土钢筋的规格、数量、钢筋骨架形式、钢筋连线方式应符合《高速铁路混凝土与砌体工程施工质量验收标準》的有关规定。
16 对拉式加筋土挡墙左右两侧的墙趾、挡墙身、墙顶高程应相同。
17 对拉式加筋土挡墙条带式拉筋尾部不得重叠。满铺式拉筋铺设时,应绷紧、铺平,不得褶皱或损坏,包裹压载体后拉筋回折宽度应符合设计要求。
18 帽石与墙面板应嵌接牢固,墙面板应嵌入帽石之内构成整体。帽石分段应与墙身一致。
