重庆轨道交通4号线
重庆轨道交通4号线是重庆轨道交通建设网路中重要的骨干线路之一,于2018年12月28日开通试运营一期工程(民安大道站至唐家沱站),识别色为太阳橙色。
重庆轨道交通4号线一期工程线路西起民安大道站、东至唐家沱站,途径渝北区、江北区2个行政区,串联起新牌坊、重庆北站综合交通枢纽、两路寸滩保税港区、唐家沱组团、港城工业园区等重要区域。
重庆轨道交通4号线全长约48.65千米,共设车站23座,17座地下站,6座高架站。
2019年2月27日,重庆轨道交通4号线当日客流量达1.4万乘次。
基本介绍
- 中文名:重庆轨道交通4号线
- 外文名:Chongqing Rail Transit Line 4
- 标誌色:太阳橙
- 开通日期:2018年12月28日
- 运行时间:07:30-20:30
- 轨道类型:捷运系统(钢轮钢轨As制式)
- 起止站点:民安大道站-唐家沱站
- 线路长度:15千米(截至2018年12月)
- 车站数量:9座(截至2018年12月)
- 车辆编组:As型,6辆编组
- 最高时速:100千米/小时
- 运营机构:重庆市轨道交通(集团)有限公司
建设沿革
2013年12月3日,重庆轨道交通4号线一期工程(民安大道站至唐家沱站)开工建设。
2014年11月7日,重庆轨道交通4号线一期工程土建6标唐栋桥站首根钻孔桩开钻,成为全线首个钻孔桩开钻的车站。
2016年2月3日,重庆轨道交通4号线一期工程(民安大道站至唐家沱站)正在用架桥机进行高架桥建设。
2017年4月1日,重庆轨道交通4号线六标港城站主体结构顺利浇筑封顶;6月30日,重庆轨道交通4号线开始铺轨;10月28日,重庆轨道交通4号线桥樑贯通。
2018年4月9日,重庆轨道交通4号线首车抵达唐家沱基地;4月22日,重庆轨道交通4号线一期工程(民安大道站至唐家沱站)实现“电通”;4月26日,重庆轨道交通4号线一期工程(民安大道站至唐家沱站)实现正线全线“轨通”;5月1日,重庆轨道交通4号线开始动车调试;5月21日,重庆轨道交通4号线开始第一阶段不载客试运行;6月18日,重庆轨道交通4号线开始第二阶段不载客试运行;7月1日,重庆轨道交通4号线开始第三阶段不载客试运行;7月20日,重庆轨道交通4号线开始按照试乘期间时刻表不载客试运行;9月6日,重庆轨道交通4号线全线开始发放签名墙;12月,重庆轨道交通4号线一期工程(民安大道站至唐家沱站)通过竣工验收;12月28日,重庆轨道交通4号线一期工程(民安大道站至唐家沱站)开通运营(民安大道站、港城站暂缓开通)。
2019年1月11日,民安大道站开通运营;1月25日,重庆轨道交通4号线二期工程(唐家沱站至石船站)开工建设;1月30日起,重庆轨道交通4号线,开始支持支付宝、微信扫码购票。
线路站点
车站列表
序号 | 车站名称 | 车站类型 | 换乘线路 | 所在地 |
401 | 民安大道站 | 地下双岛式 | 重庆轨道交通环线 | 渝北区 |
402 | 重庆北站北广场站 | 地下岛式 | 重庆轨道交通10号线 | |
403 | 头塘站 | 地下岛式 | 江北区 | |
404 | 保税港站 | 地下双岛式 | ||
405 | 寸滩站 | 高架侧式 | ||
406 | 黑石子站 | 地下双岛式 | ||
407 | 港城站(暂缓开通) | 地下岛式 | ||
408 | 太平沖站 | 高架岛式 | ||
409 | 唐家沱站 | 半地下岛式 | ||
备注:截至2019年4月 |
线路走向
重庆轨道交通4号线全长约68千米,起于渝北区民安大道站,止于渝北区石船站,共设34座车站。重庆轨道交通4号线一期工程(民安大道站至唐家沱站)线路全长约15.6千米,设车站9座,西起民安大道站、东至唐家沱站,途经渝北区、江北区2个行政区,串联起新牌坊区、重庆北站综合交通枢纽、两路寸滩保税港区、唐家沱组团、港城工业园区等重要区域,利于两江新区东部各组团与主城核心区的联繫。重庆轨道交通4号线二期工程(唐家沱站至石船站)全长约32.6千米,设车站14座,将实现东部槽谷龙兴、复盛片区与中心城区快速通达。

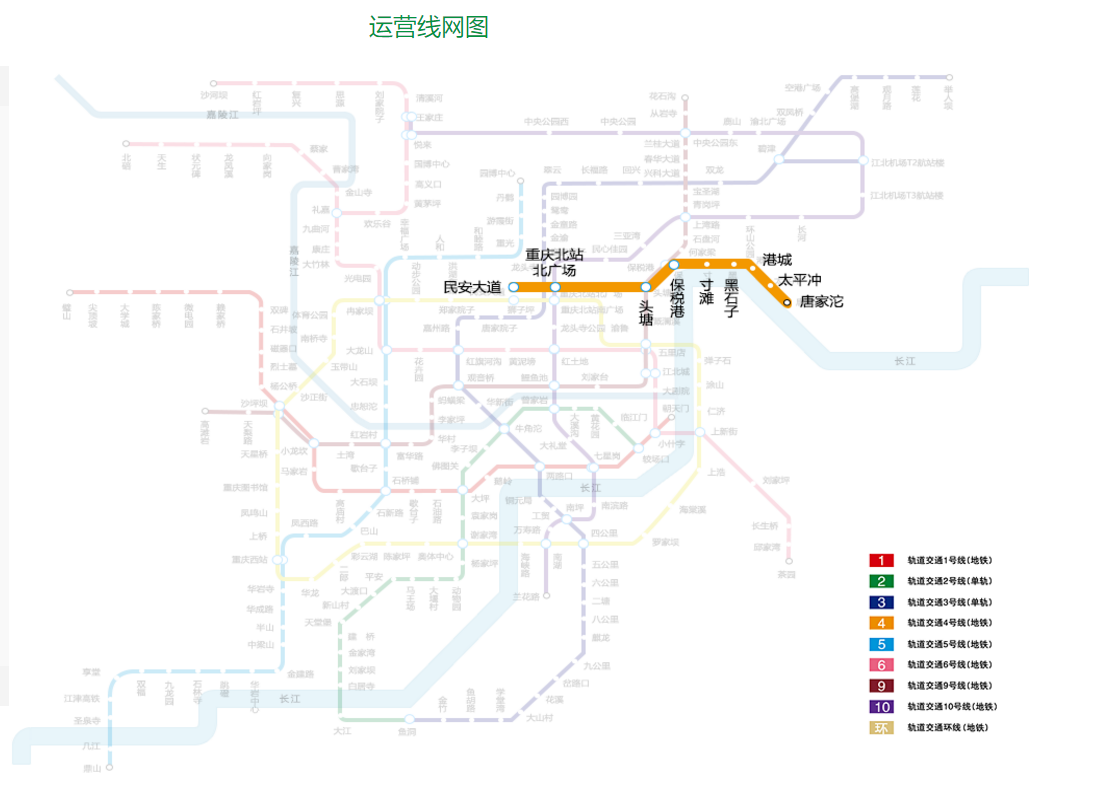

重庆轨道交通4号线线路站点

运营情况
运营时刻
站点 | 工作日及双休日 | |||
首班车 | 末班车 | |||
往唐家沱↓ | 往民安大道↑ | 往唐家沱↓ | 往民安大道↑ | |
民安大道站 | 07:30 | / | 20:30 | / |
重庆北站 | 07:34 | 07:32 | 20:34 | 20:50 |
头塘站 | 07:38 | 07:38 | 20:38 | 20:47 |
保税港站 | 07:30 | 07:35 | 20:40 | 20:44 |
寸滩站 | 07:33 | 07:31 | 20:44 | 20:40 |
黑石子站 | 07:36 | 07:37 | 20:47 | 20:37 |
太平沖站 | 07:41 | 07:33 | 20:51 | 20:33 |
唐家沱站 | / | 07:30 | / | 20:30 |
备注:截至2019年4月 |
客运流量
2019年2月27日,重庆轨道交通4号线当日客流量达1.4万乘次。
设备设施
车辆设施
重庆轨道交通4号线线路採用As型车,是重庆独有的一种山地型捷运。As车型融合了A/B两种车型的优点,最佳化了车辆参数和动力配置,具备爬坡能力强、小曲线通过能力好、运量大等特点。
运行系统
重庆轨道交通4号线设定唐家沱车辆段1座,控制中心位于大竹林与轨道交通五、九、十、环线共享,工程初期配属13列6节编组列车。唐家沱车辆段和石船车辆基地共同承担重庆轨道交通4号线运营车辆的停放、运用、检查、整备、车辆的检修和管理工作。
服务设施
2019年1月30日起,重庆轨道交通4号线的人工售票机支持支付宝、微信扫码购票。
主要工程
- 龙兴隧道
重庆轨道交通4号线的龙兴隧道作为机东南线的控制性工程,西起唐家沱组团石峰大道东侧,东止于快速路六纵线,全长5.35千米。
龙兴隧道施工现场

文化特色
- 线路特色
重庆轨道交通4号线以“友好重庆”为线路文化主题,装修设计元素表现开放的重庆、友好的重庆。
建设规划
- 在建工程
截至2019年1月,重庆轨道交通4号线二期工程(民安大道站至唐家沱站)全长32.6千米,起于唐家沱站,止于石船站,穿过铁山坪后途经鱼嘴、复盛、龙兴至石船,穿铜锣山隧道一座,长约2.88千米。
重庆轨道交通4号线二期工程(民安大道站至唐家沱站)共设车站14 座,分别是铁山坪站、乾坝子站、鱼嘴站、鱼庙路站、高石坎站、复盛站、王家城站、生基堡站、龙兴站、高石塔站、普福站、桐梓林站、石船南站、石船站。其中,地下站10座,高架站4座,投资200亿元。

价值意义
重庆轨道交通4号线一期工程作为重庆轨道交通建设网路中的重要线路之一,串联起了交通枢纽、工业园区、旅游景区等重要区域。它的开通,将拓展城市空间,最佳化城市布局。(中建八局第二建设有限公司 评)
